安徽粮库拱形屋顶施工过程与工艺总结

江苏杰达钢结构工程有限公司在安徽安天集团国家标准粮库拱形屋顶施工中积累了丰富经验,从2016年4月11日至5月13日的完整施工周期记录了拱形屋顶从材料进场到最终吊装完成的全过程,展现了现代钢结构施工管理的专业水平。

施工前期准备与材料进场

拱形屋顶施工的第一阶段是充分的前期准备和材料验收。在施工初期,需要完成的关键工作包括:

  • 专业成型设备(914-610成型设备)进场,进行现场安装和调试
  • 预埋件和托板进场,进行堆放和检验
  • 按照设计图纸进行轴线测量和放线工作,确保预埋件位置准确
  • 根据施工进度计划,分批次进场彩涂卷材料,通常在8~39吨之间

这一阶段虽然工作量相对较小,但对后续施工的顺利进行至关重要。现场环境、天气条件和人员配置都需要提前考虑。

基座焊接与托板安装

预埋件和托板的焊接是拱形屋顶结构稳定性的基础。这一阶段通常需要3~5个工作日,包括:

  • 焊接预埋件,确保焊缝饱满、牢固
  • 在预埋件上焊接托板,托板的焊接方向一般从东至西进行
  • 焊接完成后进行防锈处理,刷涂防护涂料
  • 整个焊接过程中,需要在焊接间隙进行充分的温度冷却

焊接质量直接影响后续的吊装安全,需要由经验丰富的焊工完成,并由质量检验人员进行全过程监督。

屋面瓦片制作与组合工艺

拱形屋顶的核心组件是经过成型的波纹瓦片。这一阶段的施工工序包括:

  • 使用成型机组对彩涂卷材进行冷弯成形,制造单个瓦片
  • 出瓦的日产量通常为12~47张,取决于天气、材料供应和设备状态
  • 将三块瓦片组合成一个基本单元,使用锁边机进行机械咬合锁边

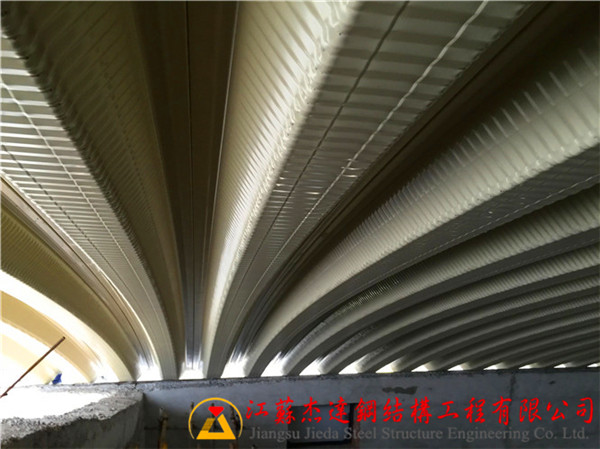

  • 锁边过程中需要保证平滑牢固,不得出现局部翘起现象
  • 每日的组瓦产量通常为9~33组,视人员配置和天气而定

瓦片质量的优劣直接关系到屋面的防水和隔热效果,因此每块瓦片都需要进行外观和尺寸检验。

屋面吊装与组织方式

屋面瓦片的吊装是整个工程中最关键的施工环节,需要专业的吊装队伍和充分的安全措施:

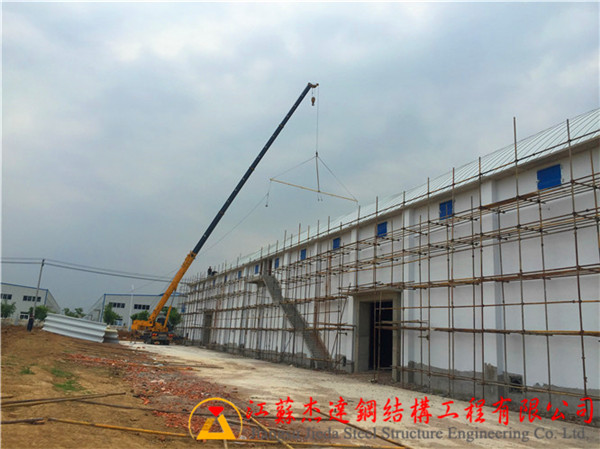

  • 使用专业吊车进行分批吊装,每天吊装10~20组瓦片

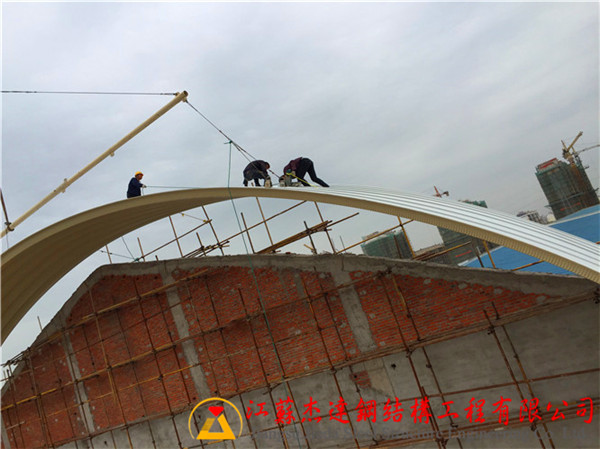

  • 吊装过程中需要根据建筑的跨度和拱形规律,按顺序进行安装

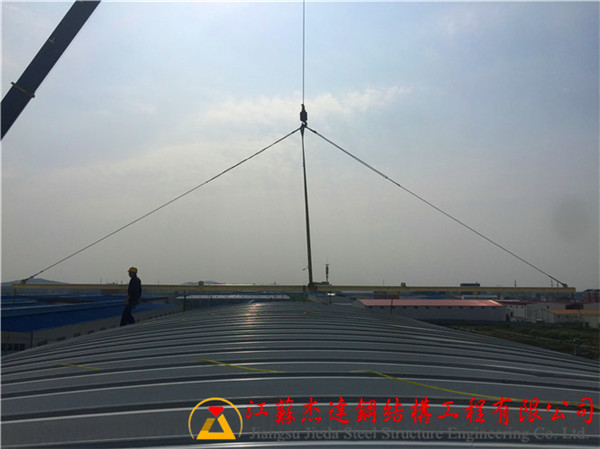

  • 第一组单元板就位后使用缆风绳临时固定,用经纬仪校正垂直度
  • 待安装三组或四组后解除缆风绳,进行下一步吊装

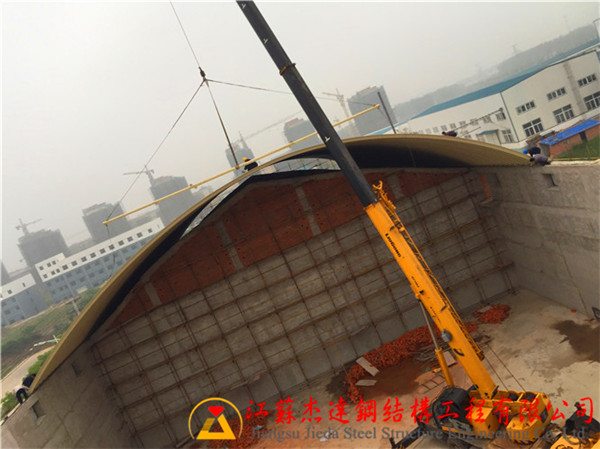

  • 吊装完成后,每块单元板与上一组进行机械咬合和锁边处理
  • 吊装人员需要穿防滑鞋、带安全帽,并系安全带,防止高空坠落

整个拱形屋顶的吊装通常需要7~10个工作日,视屋面面积和天气条件而定。

天气对施工进度的影响

拱形屋顶施工对天气条件相当敏感,尤其是高空吊装和焊接作业:

  • 雨天不适合进行焊接和吊装工作,需要停工保护
  • 大风天气可能影响吊装的稳定性,需要加强缆风绳的固定
  • 温度变化影响彩涂材料的机械性能和焊缝的质量
  • 施工期间需要准备好防雨措施,保护已安装的构件

在安徽地区的春季施工中,需要特别关注多雨天气带来的工期延长问题。

现场管理与安全措施

大型拱形屋顶工程的现场管理需要系统的组织体系:

  • 建立项目经理负责制,明确各岗位职责和安全责任
  • 配备专业的焊工、吊装指挥、质量检验员等技术人员
  • 每天进行班前安全教育和技术交底
  • 定期检查吊装工具、缆风绳、安全带等安全设施的完整性
  • 建立施工日记制度,记录每天的施工进度、材料消耗、天气条件和安全情况
  • 及时处理施工中发现的问题和质量缺陷

常见问题解答

拱形屋顶施工需要多少工作日?

根据安徽安天粮库的施工记录,从材料进场到吊装完成需要约30~35个工作日。如果加上前期的焊接准备和后期的涂装维护,整个周期可能需要40~50个工作日。具体工期取决于屋面面积、天气条件和施工队伍的配置。

雨天会对拱形屋顶施工造成什么影响?

雨天主要影响焊接和高空吊装作业,需要停工等待。在多雨季节施工的项目,应该预留充足的工期buffer。一般建议在工期计划中预留15~20%的天数用于天气延误。

吊装时使用什么样的吊车?

拱形屋顶的吊装通常使用25T以上的汽车吊车,具体吨位根据单组瓦片的重量和吊装高度确定。在安天粮库的施工中使用的是专业的履带式或汽车式吊车,需要通过检测合格证方可使用。

小结

安徽安天粮库拱形屋顶施工周期从2016年4月11日至5月13日,历时一个月余,完整展现了现代拱形钢结构工程的施工流程和管理方法。从材料进场、基座焊接、屋面制作、吊装安装到最后的设备撤场,每个环节都严格按照规范执行。江苏杰达钢结构工程有限公司在该项目中积累的丰富经验,为后续的大型拱形屋顶工程提供了重要参考。
